- 鹿嶋市 WM様 塗装リフォーム事例
鹿嶋市 WM様 塗装リフォーム事例
期間内でプール内部の塗装と壁面の塗装、及び軽微な修理をお願いしたく、潮来大工 石田社長にお願いしました。今回で2回目なので勝手も分かってくれているので安心して任せられるので、当社長とも相談の上、今年もお願いしました。(担当H様より) |
施工事例データ
|
|
||||
|
|
||||
|
|
いくつか修繕したい部位があるものの、施工日数も考慮しながら優先順位を付けた処、今回は休館日数が長い為、プール内部の塗装を行う運びとなりました。 前回の塗装内容を把握されている方が居なかった為、旧塗膜の検査や実際プールに入っての塗膜・素材調査を行い、時間を掛けてベストな塗装方法を考慮しご提案させて頂きました。 |
前の晩から洗浄して、プール内の水を抜いた翌日朝の状態 |
壁面を洗浄及び塗装するに当たり足場を組みます。 | その後、プール内部の塗装研磨工事に入ります。 | 平らに研磨する様、最新の注意を払いながら進みます。 |
MAX時、総勢9人で研磨処理を行いました。 | 周辺の清掃も行い、研磨処理が無事完了となり、塗料の付いては駄目な場所にマスキングを行います。 | その後、塗料が剥がれない様にする為、専用のシーラー塗装を行います。 |
シーラー塗装施工途中(下塗り)の状況。 | シーラー塗装(下塗り)工事の完了。室温を30℃以上に保ちながら乾燥養生8時間(※文部科学省仕様) | 同時に壁面の塗装工事も進行します。念の為に再度、清掃してからマスキング養生を行います。 |
下塗りの次が中塗り、これで2回目の塗装が完了となりました。再度、規定の乾燥養生となります。 | 壁面のシーラー(下塗り)塗装が終わりました。今回はクリアにて塗装。 | 3回目の塗装は、仕上げの1回目となります。 |
4回目塗装(仕上2回目)を終えて完了。規定の乾燥時間まで養生となります。 | 壁面の仕上げ塗装中です。下塗りを含め3回塗りを標準としますが、多い場所で5回塗りをさせて頂きました。 | 壁面は、文字入れとライン入れを行い完成です。 |

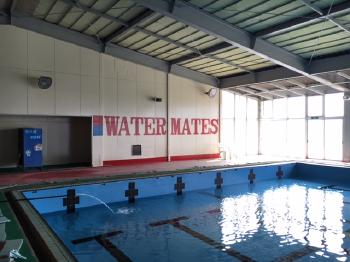

赤と青のライン入れの完成状態。 | シャワースペース完成。 |

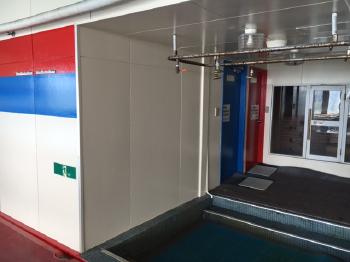

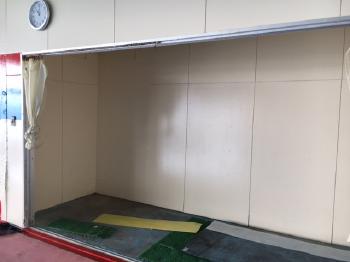

シャワースペース反対側の完成。 | 収納スペースの壁面補修と塗装工事の完成した状態。 |

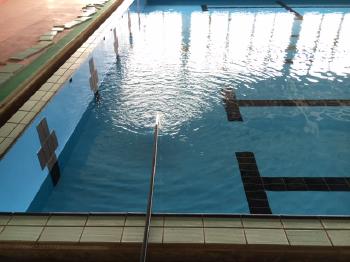

ロゴ入れ完成の状態。 | 乾燥養生を終え、洗浄を行った後、通水開始。プールが満水になるまでに100時間を要するとの事です。 |

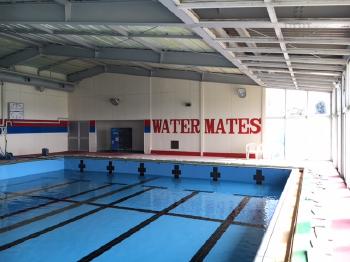

完成 | 完成 |
